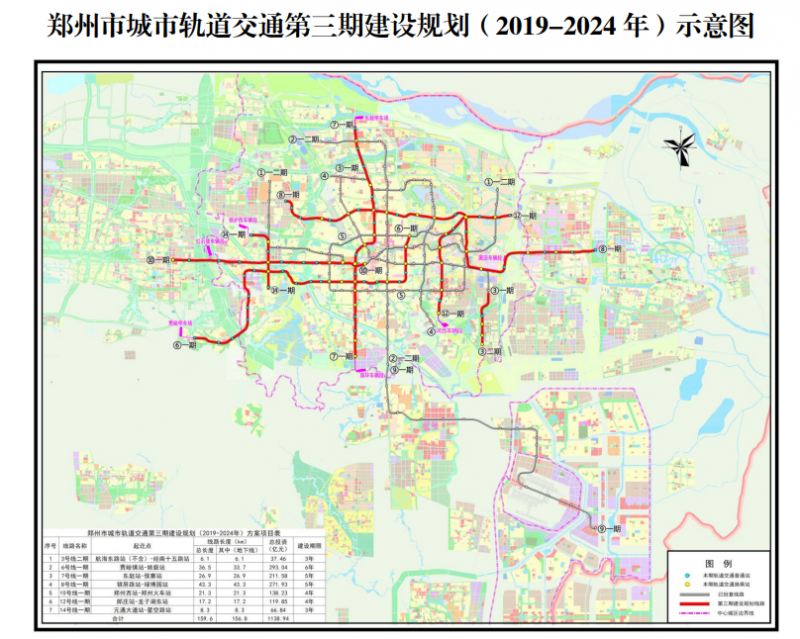

4月25日,國家發改委發布關于鄭州市城市軌道交通第三期建設規劃(2019-2024年)的批復文件。
原則同意鄭州市城市軌道交通第三期建設規劃,建設3號線二期、6號線一期、7號線一期、8號線一期、10號線一期、12號線一期、14號線一期等7個項目,規劃期為2019-2024年。
一、線網規劃
鄭州市軌道交通遠景年線網方案由 21 條線路組成,總長 970.9公里,其中地鐵線 13 條共 505 公里,市域快線 8 條共 466 公里。
二、建設規劃
(一)建設方案。
建設 3 號線二期、6 號線一期、7 號線一期、8 號線一期、10號線一期、12 號線一期、14 號線一期共 7 個項目,總長 159.6 公里。項目建成后,鄭州市將形成總長約 326.54 公里的軌道交通網絡。
3 號線二期工程自航海東路站至經南十五路站,線路長 6.1 公里,設車站 4 座,投資 37.46 億元,項目建設工期為 3 年。
6 號線一期工程自賈峪鎮站至姚砦站,線路長 36.5 公里,設車站 24 座,投資 293.04 億元,項目建設工期為 6 年。
7 號線一期工程自東趙站至侯寨站,線路長 26.9 公里,設車站20 座,投資 211.58 億元,項目建設工期為 5 年。
8 號線一期工程自銀屏路站至綠博園站,線路長 43.3 公里,設車站 23 座,投資 271.93 億元,項目建設工期為 5 年。
10 號線一期工程自鄭州西站至鄭州火車站,線路長 21.3 公里,設車站 12 座,投資 138.23 億元,項目建設工期為 4 年。
12 號線一期工程自郎莊站至龍子湖東站,線路長 17.2 公里,設車站 12 座,投資 119.85 億元,項目建設工期為 4 年。
14 號線一期工程自元通大道站至星空路站,線路長 8.3 公里,設車站 6 座,投資 66.84 億元,項目建設工期為 3 年。
(二)主要技術標準。
線路主要采用 A 型車 6 輛編組,其中 3 號線二期、6 號線一期工程最高運行時速 80 公里,7、8、10 號線一期工程最高運行時速100 公里。12、14 號線一期采用 B 型車 6 輛編組,最高運行時速100 公里。在規劃實施階段,支持采用全自動運行技術裝備,提高關鍵技術保障能力,進一步優化車型、速度等主要技術標準和運營組織方案,為發展預留空間。
(三)資金安排。
新建項目總投資 1138.94 億元,其中資本金比例 40%,計 455.58億元,由鄭州市財政資金解決,資本金以外的資金利用國內銀行貸款等融資方式解決。
